IZGRADNJA OBJEKTA AMBULANTE


Definitivno, poslije više od dvije godine razgovora, obećanja, planova , početkom srpnja 2006. godine
su se stekli uvjeti za nastavak  izgradnje ili sanacije objekta ambulante.
Tada je, naime, postalo posve izvjesno da će općina, kao vlastitu donaciju obezbijediti krovnu građu za kompletan objekt ambulante.
Intenzivnim insistiranjem savjeta naše mjesne zajednice, te nesebičnim angažmanom ZAVIČAJNOG KLUBA D.TRAMOŠNICA THUN, obezbijeđen je, također iz donacije i crijep.

Zbog toga što je ovaj objekt od najvećeg značaja za lokalne žitelje Tramošnice, na poziv Savjeta , a u cilju ostvarenja minimalnog troška za radove na izgradnji krova, odziv mješana je bio odličan.

Sa radovima se otpočelo 10.07.2006. godine a svi radovi su završeni  17.07.2006. godine.
Svi radovi su trajali  ukupno 7 radnih dana.
Ugrađen je slijedeći materijal :

  1. skrojeno i ugrađeno 22 m3 krovne građe
  2. krov pokriven sa 6.600 kom . Vinkovačkog crijepa
  3. dozidani porušeni zabatni zidovi
  4. izvršeno podšivanje strehe lamperijom
  5. ugrađena limarija (okapnice i kišne lajsne, horizontalna olučna korita i vertikalni oluci)



UČESNICI U IZGRADNJI KROVA
Kompletnim radovima je koordinirao  Ivo Šokčević ( Majstor Ivo) .

Za podizanje kompletne građe na krovnu ploču, auto dizalicu besplatno obezbijedio Tadija Leutar

A. Učesnici koji su izgradnju pomogli vlastitim besplatnim radom :

1.  Ivo Šokčević                                    7 dana
2.  Marjan Matić - Čerček                    7 dana
3.  Ivo Gagulić ( A. )                             4 dana
4.  Marko Mijić                                      3 dana
5.  Anto Nadarević - Adan                   2 dana
6.  Đuro Ivić                                          3 dana
7.  Drago Matić                                     2,5 dana
8.  Anto Matić - Č.                                3 dana
9.  Marko Ćaćić- Marićkić                     5,5 dana
10.Marjan Gagulić                                1 dan
11.Ivo Gagulić (M)                               1 dan
12.Matan Zovkić                                   3 dana
13.Juro Stipić-Leutar                            2 dana
14.Marko Stipić-Leutar                         1 dan
15.Luka Jurkić                                      2,5 dana
16.Anto Kovačević                                2 dana
17.Pero Dubravac                                 2 dana
18.Nikola Slavenski                              2 dana
19.Anto Pejaković- Pejak                     2,5 dana
20.Ilija Zovkić                                       1,5 dana
21.Nikola Ćaćić                                     1 dan
22.Nino Ćaćić                                        1 dan
23.Marko Ćaćić- Pavlin                         1 dan
24.Marko Kovačević                              1 dan
25.Ilija Sušac- Antelin                          1 dan
26.Jozo Šokčević- Kigen                       1 dan
27.Luka Tomašević                               1 dan
28.Niko Gagulić                                     1 dan
29.Marija Gagulić ( Ivina)                    1 dan
30.Marjan Draganović- Bruja               1 dan
31.Perica Pavlović                                1 dan

Ukupno dana vlastitog rada bez plaćanja :  68,5 dana
Osim  vlastitog rada  utrošeno je još i 17 dana rada koji je plaćen po 50 KM/dan
Ovakvim načinom izgradnje su lokalni žitelji Tramošnice htjeli da, u nedostatku vlastitog novca
vlastitim radom pomognu  izgradnji objekta koji će koristiti svima, ali ponajviše njima samim.

B. Učesnici koji su izgradnju pomogli novčanim prilozima .

1. Ivo Zovkić- Jozin   100 EUR
2. Niko Ivić                 100 EUR
3. Jozo Gagulić          115 KM
4. Anto Gagulić (P)      50 KM
5. Niko Gagulić             50 KM
6. Ana Matić- Crna        50 KM
7. Marjan Bošnjak      100 KM

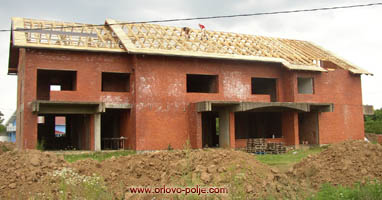

Tok izgradnje krova je vidljiv iz fotografija koje možete pogledati ovdje

U bliskom narednom periodu je potrebno sanirati i izgraditi slijedeće prostorije :
- prostorije pošte (šaltersko poštansko poslovanje)
- prostoriju mjesnog ureda
- prostoriju mjesne zajednice
- pripremiti prostore za ambulantu

Time bi se prostor sa odvojenim ulazom od  Luce Ivić kuće ( ulaz sa sjevernog čela) osposobio za
potrebe sela, a kompletan ostali prostor objekta ( koji je i velik i atraktivan) bi preostao za osmišljavanje nekih gospodarstvenih aktivnosti, što bi trebalo u narednom periodu osmisliti i
realizirati.

Zapisao Tadija Leutar
